你好,欢迎访问江苏华电高空工程有限公司官网,我们专业提供:烟囱拆除,人工拆除烟囱,烟囱爆破拆除,高空拆除公司等工程!
您所在的位置:首页>>新闻中心>>新闻动态 >> 正文浏览
正文详情

郑州烟囱拆除-郑州水泥烟囱拆除施工技术要点

发布日期:2021-05-22    人气:272    栏目:新闻动态

郑州烟囱拆除-郑州水泥烟囱拆除施工技术要点:

一、工程概况

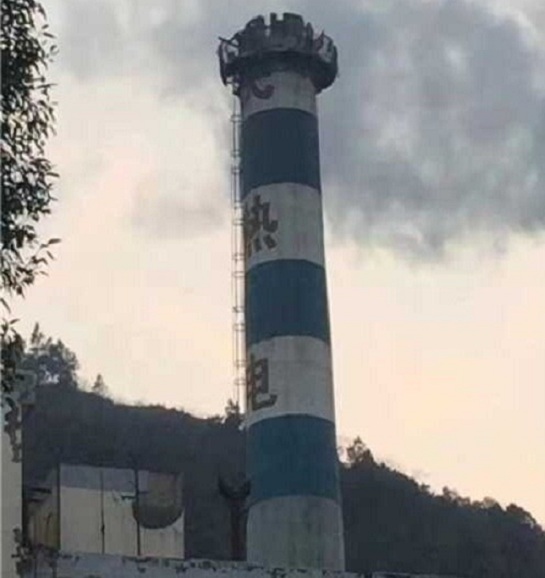

工程名称:钢筋混凝土烟囱拆除,热电厂,,,烟囱建于()年,高100m,下口直径11.8m,上口直径4.8m。结构:粘土质耐火砖做内衬120mm厚,矿渣棉隔热层80厚,筒身钢筋混凝土(厚160、180、200、220、240、260、300、450不等),标号为C25。

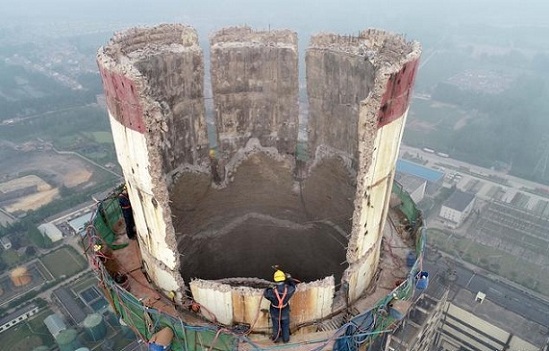

烟囱拆至地面-0.0m,烟囱拆除过程中,主要道路和巡检通道做安全防护措施,烟囱拆除不包括与烟囱连接的烟道。

二、编制依据

1、现行 标准《烟囱设计规范》GB50051-2013

2、烟囱原始设计资料

4、《烟囱工程施工及验收规范》(GB50078-2008)

5、《电力建设安全工作规程》(DL5009.1-2002)

6、《建筑施工高处作业安全技术规范》JGJ 80-91

7、《电力建设安全工作规程》(火力发电厂部分)DL5009.1-2002

8、《电力建设施工及验收技术规范》(建筑工程篇)SDJ69-87

9、《电业安全工作规程》(热力和机械部分)GB 26164.1-2010

三、施工准备

1、编制、审核、审批整个工序的专项施工方案。

2、劳动力组织和教育培训:选择富有施工经验、技术强的人员执行该工序;并在开工前对所有参加该工序的人员进行质量、安全、技术教育培训。

3、开工前完成电源连接,对讲机调试,保证电、通讯畅通。

4、工序所用机械在使用前完成调试、检验,不使用未经检验的机械设备。

5、人员配备:特种作业人员(高处作业)5人、普工2人。

四、烟囱拆除施工安全、进度保证措施

1、工期

从工序开工起至完工,控制总工期35天内全部工作结束。

2、组织保证

每日开工前、完工后,管理人员与工作负责人确认工作进度,积极协调解决施工中存在的问题。

3、劳动力保证

3.1、使用体检、安全教育考试合格的工作人员施工,高空作业人员持证上岗,确保工程保质、保量、安全、高效地进行。

3.2、根据工期要求,及时协调劳动力资源配置,确保各项工作计划准点实现。

4、技术措施保证

4.1、对烟囱拆除施工过程中出现的技术问题日清结,问题不能过夜。

4.2、编制符合现场实际的安全、技术交底文件,每日开工前组织全体施工人员进行交底

4.3、拆除工作在恶劣天气或环境条件不强行作业。4.4、技术人员现场监督,发现违章及违反施工方案的行为立即制止,并及时解决施工中的问题。

4.5、每日工作前、工作完成后对移动平台进行日常检查,并有记录和检查人、负责人签字。

5、烟囱拆除过程保证

5.1、施工准备阶段:优化施工方案,提前协调施工用机具和人力到位,提前做好用具检查和施工用电引接等现场布置工作,积极创造开工条件。

5.2、烟囱拆除施工阶段:

5.2.1、对工程进度实行目标管理和动态控制,以施工网络为依据,分析实际进度与计划进度的偏差,采取措施,及时调整。

5.2.2、合理安排施工工序,加强生产调度。

【相关产品】
烟囱检修公司:专业服务,为您解决安全隐患

烟囱检修公司:专业服务,为您解决安全隐患
烟囱检修:专业团队,高效服务,让您省心省力

烟囱检修:专业团队,高效服务,让您省心省力
烟囱新建公司:经验丰富、技术精湛的团队

烟囱新建公司:经验丰富、技术精湛的团队
烟囱新建公司:选择专业服务,让您省心更安心

烟囱新建公司:选择专业服务,让您省心更安心
砖烟囱新建公司:创新引领,共创双赢

砖烟囱新建公司:创新引领,共创双赢
