混凝土烟囱机械拆除技术分享

发布日期:2021-02-05    人气:331    栏目:技术中心

混凝土烟囱机械拆除技术分享

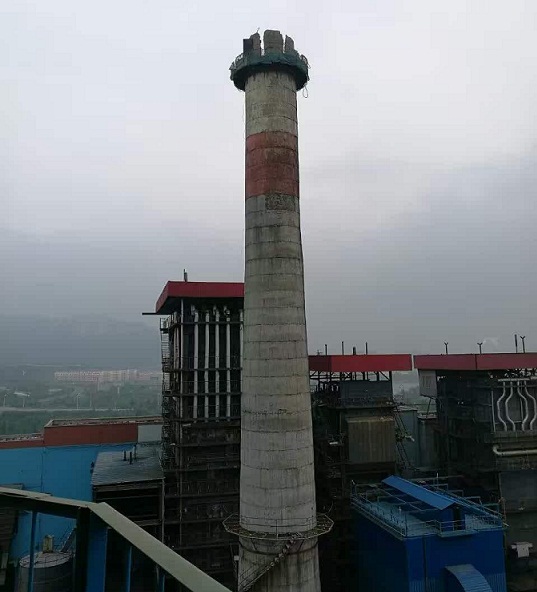

烟囱拆除方法有人工、爆破、静力破碎剂和机械等,其中机械拆除,具有工期短、成本低、施工工艺简单、无需审批等优点。随着大型机械设备的普及,机械拆除已日渐增多。考虑到资金有限、工期短、环保要求高等因素,最后选择了利用大型机械设备进行机械拆除的施工方案。此烟囱高100m,底座外沿直径12.60m,壁厚0.8m,内衬0.17m。烟囱拆除一般是根据伐树原理,破坏底部基座,使结构失稳倒塌。

烟囱拆除施工时首先根据场地条件确定倾倒中心线,然后利用对底部切口的控制,实现烟囱的定向倒塌。烟囱底部基座局部破坏后,在自身重力作用下,整个结构失稳,重心产生位移,筒身绕支点A转动,直至倾倒。这个过程类似于砍伐树木,故此称作伐树原理。由于烟囱高度达100m,混凝土强度C30,为保证烟囱拆除施工安全与施工效果,必须选择臂长、功率大的大型机械设备进行施工。小松PC400LC-6液压剪是近年国内新引进的一种大型进口机械设备,臂长24m,剪切破碎力最大100T,可顺利剪断钢筋和混凝土结构,完全能够满足施工的需要。

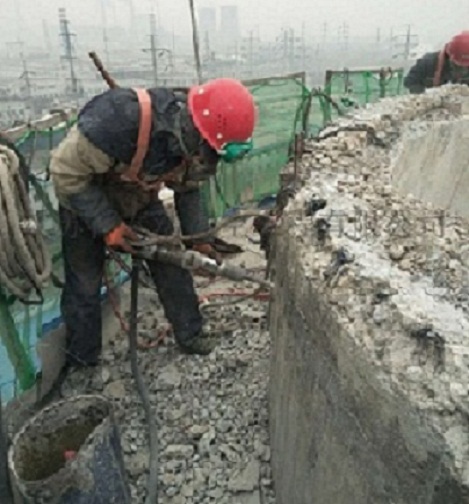

施工时先用液压锤在烟囱筒壁上破碎出一个洞口,再利用液压剪将洞口修剪成设计形状,并通过对切口形状和位置的控制,实现烟囱的定向倒塌。烟囱拆除‘定向倒塌’烟囱拆除方式,要求在其倒塌方向必须具备一定宽度的狭长场地,“其长度,即倒塌的水平距离自烟囱的中心点算起不得小于其高度的1.0~1.2倍,垂直于倒塌中心线的横向宽度,不得小于烟囱切口部位外径的2.0~3.0倍。对于钢筋混凝土烟囱等刚度好的结构,其倒塌的水平距离要求大一些。”据此要求,此烟囱在其倒塌方向需100×1.2×σ(安全系数,取1.5)=180m长,12.6×3×σ(安全系数,取1.5)=56.7m≈60m宽的作业场地。此场地中线,即为倾倒中心线。为避免风力的影响,施工时应选定在风力在2级以下的气象条件。

并在烟囱倒塌方向的场地上铺设松土和草帘,以防飞石崩溅。施工时从一侧定位窗口开始,先用液压锤将混凝土破碎出一个施工洞口,然后用液压剪将钢筋剪断,并将洞口修剪成设计形状。当切口破碎到倾倒中心线位置后,改由用液压剪从另一侧定位窗口向倾倒中心线方向施工,当切口达到设计形状后,钢筋混凝土烟囱按设计方向顺利倾倒,完全达到了设计要求。

烟囱拆除施工所需费用仅为爆破拆除的1/10,而且无需任何审批手续,因此具有很高的推广价值。机械拆除对设备和人员的素质要求较高,为保证安全和施工质量,应在烟囱拆除施工前对机械设备进行全面的维修保养,对人员进行充分的培训和技术交底。


【相关产品】
烟囱拆除:交给专业公司,轻松解决!

烟囱拆除:交给专业公司,轻松解决!
烟囱拆除:人工拆除技术领先,经验丰富

烟囱拆除:人工拆除技术领先,经验丰富
拆除烟囱:技术成熟,更轻松——选择我们,选择专业

拆除烟囱:技术成熟,更轻松——选择我们,选择专业
拆除烟囱:技术成熟,服务升级

拆除烟囱:技术成熟,服务升级
烟囱拆除公司:如此安全环保,让拆除工程更放心!

烟囱拆除公司:如此安全环保,让拆除工程更放心!
