烟囱美化防腐技术方案-涂刷色环

发布日期:2020-11-24    人气:353    栏目:技术中心

烟囱美化防腐技术方案-涂刷色环:

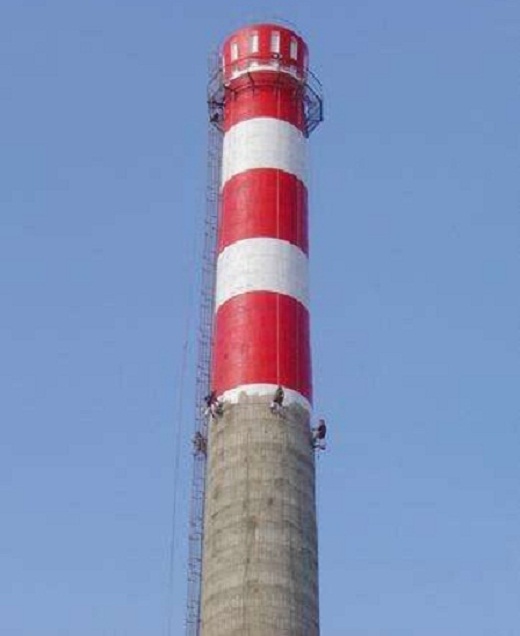

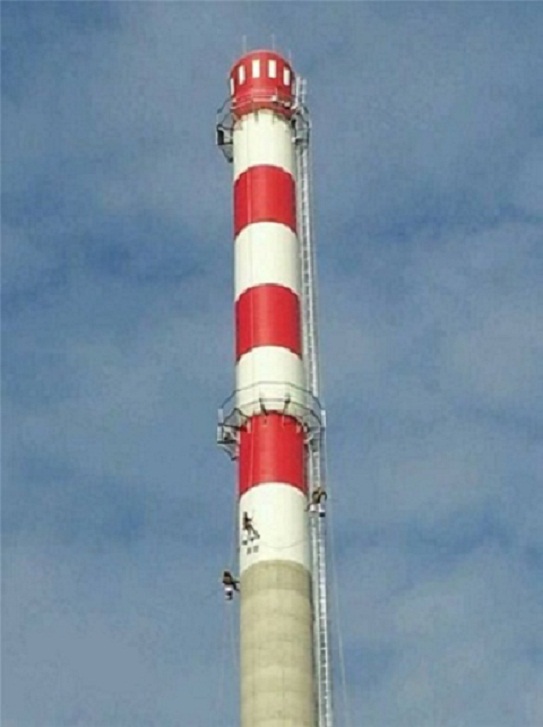

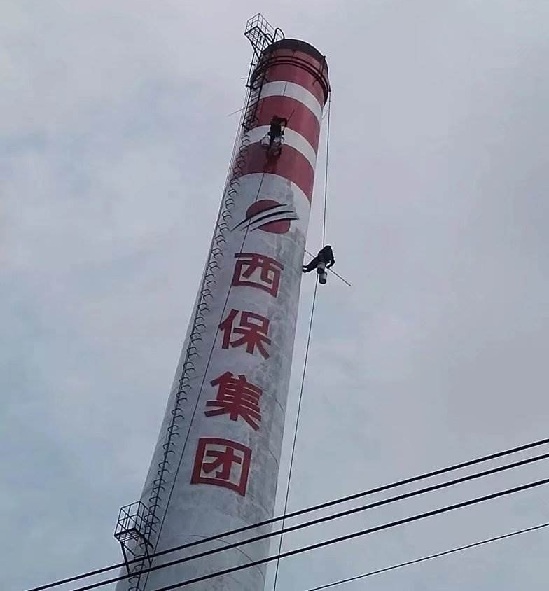

烟囱外壁涂刷航空标志油漆,红白相间。烟筒航空标志油漆安排在烟囱混凝土外筒完成60天后进行。外筒航空标志漆施工依托顶层平台进行,首先在平台上组装两台卷扬机吊笼系统,对称布置。吊笼两侧各有一根导索,其上部与平台固定,下部与包箍连接牢固。施工人员在吊笼里进行自上而下油漆施工,为确保安全每只吊笼设置一根安全绳,各作业人员的安全带扣在安全绳上。利用导向滑车来调整工作钢丝绳的位置,进而完成吊笼的移位。

油漆大面积采用滚筒刷涂刷,局部采用2″排刷涂刷工艺。

1 烟囱美化防腐施工准备

1.1 烟囱美化防腐人员准备

该项作业计划用9人(包括1名信号工)完成,所有人员在施工前进入现场进行安全教育和体检,合格者方可从事该项作业。信号工应持证上岗。

1.2 材料及机具设备准备

a)油漆在施工前采购进现场,并经验收合格,得到各方认可后方可使用。

b)吊笼和其配套钢丝绳运到现场,经检查验收合格后待用。

1.3 烟囱美化防腐设备选择

该项作业每品吊栏在使用过程中最不利荷载为两个人和一桶油漆,合计重量为:70×2+25=165(kg)。根据《电力建设安全工作规程(火力发电厂部分)》第191 条的要求和现有设备,选择相应的钢丝绳,起重量要求大于使用荷载的两倍,应满足规范要求。

1.4 技术准备

a)施工前编制好方案并经审批完毕。

b)施工前进行施工技术交底,让每个人清楚明白如何施工,要达到的标准。并在交底记录上签字。

2 作业方法及步骤

2.1 烟囱美化防腐油漆施工

由于图纸上对涂料的涂刷无具体要求,在涂刷前仔细阅读使用说明书,严格按配方使用,在吊笼上升时用铲刀和适量腻子灰补平混凝土表面,待表面干燥,清洁后进行涂刷。

油漆涂刷前,用角向磨光机钢丝砂轮对外筒壁外表面进行打磨,除掉表面的砂浆等。涂刷按四遍进行,涂料的浓度应满足使用要求,不得有流淌后过厚的现象。涂刷时先从下往上涂刷两遍,到顶以后随着吊栏的下降再从上往下涂刷两遍。

大面积部分采用长柄油漆滚筒涂刷,红白相接处采用漆刷涂刷。在红白色环交接处,颜色之间分界应清晰、平整,并不得相互污染,为方便涂刷,每人一个小桶,桶上有挂钩挂在栏杆上,不能倾斜倒下来对筒壁污染。

涂刷过程中技术员随时检查涂刷效果,上下联系使用对讲机,地面由1 人协调工作,通过远观近查,随时改进。

2.2 烟囱美化防腐材料运输

涂料属易燃物品,应小心轻放,油漆用吊笼运至钢平台上,再用麻绳放至所需位置。

注意油漆不能一次吊运太多,根据每天的使用量随用随吊。使用完的空桶及时运到地面指定的地点堆放。

2.3 吊笼的拆除

先将安全网、围栏、吊笼、跳板等构件用1t 卷扬机放至0.00m。再用φ16 的白棕绳把钢丝绳从上一层信号平台上放至下一层信号平台,圈好后再用1t 卷扬机吊至0.00m。

3 烟囱美化防腐质量保证措施

3.1 油漆施工时空气湿度不能太大,因此要求晴天施工,雨天、大雾时禁止施工。

3.2 油漆涂刷前应对基层上的杂物、灰尘等进行清扫,局部不平的地方用腻子灰修补平整,保证涂刷时基层表面平整、清洁、干燥。

3.3 涂料涂刷时要求涂刷均匀,上层涂料干燥以后才允许涂刷上层涂料,即下层涂料涂刷24 小时以后再进行上一层涂料施工。

4 烟囱美化防腐质量标准

该项作业应达到以下质量标准:

4.1 不允许出现掉粉、起皮、漏刷、透底、返碱、咬色、流坠、疙瘩等缺陷。

4.2 颜色一致,无砂眼,无刷纹。

4.3 红白分色线平直,拉5m 通线允许偏差不大于3mm。

3.6.5 安全文明施工保证措施

涂料涂刷属高空危险操作。烟囱美化防腐所有操作人员除遵守相应安全操作规程以外,还应重点遵守扑以下几点安全文明施工措施。

3.6.5.1 雨天、有大雾和风力达到6 级及以上时停止作业。作业人员应年轻精干,并精神饱满,不得患有不宜上高空的病症。

3.6.5.2 作业人员禁带火种,平台上材料堆放点和吊栏上涂刷点配备足够干粉灭火器,每位操作人员必须能正确使用,在平台上和吊栏内严禁使用电、火焊。

3.6.5.3 操作人员正确使用“三宝”,并使用一根长绳,上端挂在辐射梁上,下端系在操作人员腰上与安全网、安全带形成三重保护。

3.6.5.4 吊栏内的涂料桶以及临时存放桶用绳索绑牢固在相应的位置上,即便吊栏适量晃动都不会倾倒。用完的涂料桶和用废的滚筒等应即时吊下来,以防二次污染。

3.6.5.5 安全员每天不低于一次对吊笼、材料、防火设施、“三宝”使用进行检查,对违章人员进行教育,必要时可命令其停止工作,离开现场。

3.6.5.6 地面设人监护,防止无关人员进入警戒区域。

3.6.5.7 烟囱美化防腐作业人员配置工具袋,使用时工器具拴好保险绳。

3.6.5.8 每个人的安全保险绳由平台上负责传递材料的人员随时放长或收短,即每一次吊栏上升好以后把安全绳收紧,每次下降前应把安全绳放松2m。

3.6.5.9 油漆涂刷期间,地面人员应远离,以免高空落物伤人。油漆施工人员固定,不得随意换人,并且每个人负责哪个位置的施工也相对固定,不得在施工过程中随意进入别人负责的区域内。


【相关产品】
烟囱拆除:交给专业公司,轻松解决!

烟囱拆除:交给专业公司,轻松解决!
烟囱拆除:人工拆除技术领先,经验丰富

烟囱拆除:人工拆除技术领先,经验丰富
拆除烟囱:技术成熟,更轻松——选择我们,选择专业

拆除烟囱:技术成熟,更轻松——选择我们,选择专业
拆除烟囱:技术成熟,服务升级

拆除烟囱:技术成熟,服务升级
烟囱拆除公司:如此安全环保,让拆除工程更放心!

烟囱拆除公司:如此安全环保,让拆除工程更放心!
